沾化一電干煤棚擴建封閉、原煤棚山墻及露天皮帶封閉、卸煤槽儲煤區封閉及附屬設施所有土建裝飾工程
12/20/2021 11:17:10 AM
沾化一電干煤棚擴建封閉、原煤棚山墻及露天皮帶封閉、卸煤槽儲煤區封閉及附屬設施所有土建裝飾工程位于山東省濱州市。該項目由沾化匯宏新材料有限公司投資建設。我公司承擔干煤棚、原煤棚山墻、露天皮帶、卸煤槽儲煤區四個施工部位的基礎、梁柱及擋墻的施工和地面澆筑,內容包括基槽方開挖施工(約13000方)、樁頭破除(950顆)、鋼筋制作綁扎(約700噸)、混凝土澆筑(約8000方)、模板加工制作安裝(約11000平米)、防腐涂料施工(約7300平米)等內容。

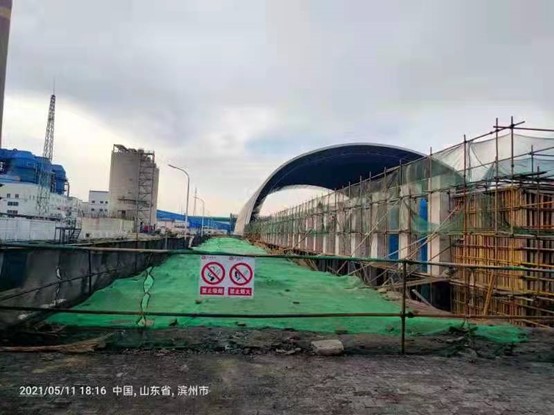

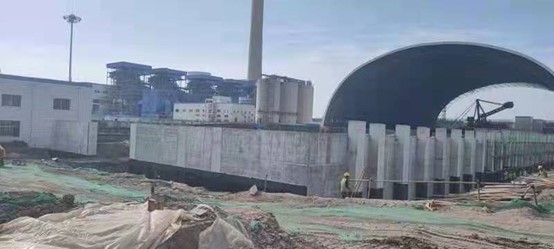

該項目為主要為條形基礎、獨立柱、擋墻施工,該施工場地地下水位較淺,干煤棚基礎施工需提前降水,以保證施工的順利進行。該工程干煤棚條形基礎長150米,寬5.2米,高1米,如何確保大體積混凝土施工不產生裂縫為本工程的一個難點和重點;柱頂預埋件安裝精度要求較高,預埋件重量較大,高空預埋件安裝是本工程的另一個難點和重點。
在業主的配合及我公司成員的努力下,該項目自2021年02月28日開工,2021年11月30日竣工驗收完成,歷時276天。質量驗收合格,在整個施工過程中未出現任何安全事故,未發生任何破壞環境的現象,達到了業主對進度、質量、安全、環保的要求,得到了業主的認可,取得了良好的社會效益。
