24萬立方米丙烷罐擴建項目樁基工程
7/19/2022 9:16:25 AM
本項目位于江蘇省泰興市,由新浦化學倉儲(泰興)有限公司投資建設,我公司負責場平工程及樁基工程施工(含試樁)。

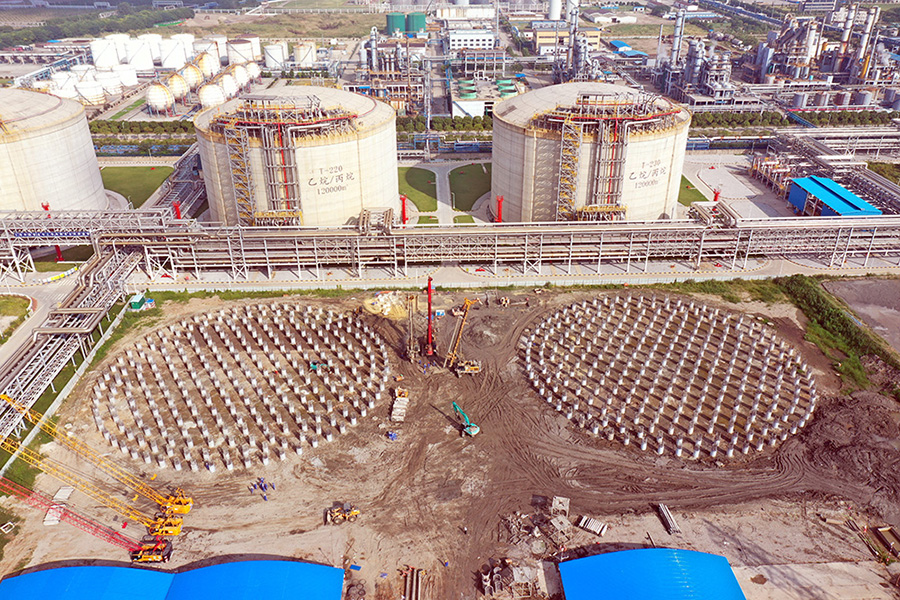

本工程主要工作內容為24萬立方米丙烷罐擴建項目的樁基施工,本工程采用樁柱一體化施工,灌注樁樁徑1.2m,樁長約67m,共計540余根。
本工程儲罐試樁施工于2021年03月21日開工,2021年03月28日全部完工,歷時8天,其中試樁6根,反力樁6根;儲罐工程樁施工于2021年08月09日開工,2021年10月10日全部完工,歷時64天,合同工期105天,為業主節省工期41天。
本工程施工期間處于泰興地區夏季炎熱高溫、多雷雨大風的季節,且本項目樁基工程為樁柱一體化高平臺樁,給樁基工程施工造成較多困難。首先,高溫天氣條件下對混凝土質量要求較高,混凝土塌損較快,項目部嚴格控制攪拌站發料時間以及到場混凝土和易性,和易性不滿足要求的混凝土作退場處理,并避免在場等待時間過長;其次,嚴格控制地下樁澆筑完成至地上短柱澆筑間隔時間,防止樁柱交界面處形成質量缺陷;再則,樁柱一體化高平臺樁對測量放線要求較高,施工過程中嚴格控制水平坐標、籠頂高程等,偏差全部滿足規范要求。
工程樁施工結束后,由第三方檢測公司通過高應變法、聲波透射法及低應變法試驗進行了檢測,檢測結果全部合格。
